분당 2차 선도지구 지정이 드디어 코앞으로 다가왔습니다. 1기 신도시 재건축의 핵심인 분당신도시에서 2026년 1만 2천 세대 규모의 2차 특별정비구역이 주민 제안 방식으로 추진되면서 주민들의 관심이 폭발하고 있어요. 노후 아파트가 많은 분당에 새로운 활력을 불어넣을 이 사업, 정확한 정보 없이 움직이면 후회할 수 있습니다.
1. 분당 2차 선도지구 지정, 1차와 뭐가 다를까?
분당 2차 선도지구 지정은 단순한 재건축이 아니라 노후계획도시 특별법에 따른 체계적인 정비 사업입니다. 1차 선도지구(샛별마을·양지마을·시범단지·목련마을)가 공모 방식으로 선정됐다면, 이번 2차는 주민 제안 방식으로 바뀌었습니다. 토지등소유자 과반수 이상 동의를 얻어 주민들이 직접 특별정비계획서를 만들어 성남시에 제출하는 방식이죠. 이 덕분에 사업 속도가 빨라지고, 주민 의견이 더 많이 반영될 전망입니다. 성남시는 2025~2035년까지 총 9만 8,700세대를 단계적으로 정비할 계획인데, 2026년 2차 물량 1만 2천 세대가 바로 그 시작입니다.

2. 분당 2차 선도지구 선정이 왜 ‘생존’의 문제인가?
재건축 시장에서 ‘선도지구’라는 타이틀은 단순히 순서가 빠르다는 의미를 넘어섭니다. 이는 정부의 전폭적인 지원과 신속한 인허가 절차를 보장받는다는 뜻이며, 하락장에서도 견고한 시세를 유지할 수 있는 강력한 방어기제가 됩니다.
- 압도적인 속도감: 일반 재건축 대비 최소 2~3년 이상의 기간 단축이 가능합니다.
- 미래 가치의 선점: 분당 2차 선도지구로 지정되는 순간, 해당 단지는 지역 내 대장주 역할을 맡게 됩니다.
- 정부 지원의 집중: 통합 재건축에 따른 용적률 인센티브와 금융 지원 혜택을 우선적으로 누릴 수 있습니다.
3. 분당 2차 선도지구 지정 일정, 놓치면 끝!
성남시가 2025년 12월 19일 공고를 통해 정확한 로드맵을 발표했습니다.
- 2026년 7월 1~10일: 특별정비계획서 초안 접수(10일간)
- 7~8월: 특별정비계획 자문위원회 검토
- 9월 이후: 본안 접수
- 12월: 도시계획위원회 심의 후 구역 지정
초안 접수 기간이 핵심입니다. 이미 파크타운, 서현 효자촌, 상록우성 등 여러 단지가 주민설명회를 열고 동의서 징구에 들어갔어요. 분당 2차 선도지구 지정을 원하는 단지는 지금 바로 움직여야 합니다.

3. 분당 2차 선도지구 지정, 주민에게 돌아오는 혜택은?
용적률 상향과 높은 사업성이 가장 큰 매력입니다. 1차 선도지구처럼 최고 49층까지 가능하고, 공공기여를 통해 주차장·커뮤니티 시설이 대폭 늘어납니다. 또한 분담금 완화를 위한 성남시 지원책도 준비 중이에요. 재건축 후 집값 상승 기대감이 크지만, 무엇보다 안전하고 쾌적한 새 아파트로 바뀌는 삶의 질 향상이 진짜 혜택입니다. 한국인 주민들이 직접 참여해 만든 계획이라 더 믿음이 가죠.

4. 분당 2차 선도지구 지정, 어떻게 준비해야 할까?
- 단지별 주민대표단 구성하고 동의서 50% 이상 확보
- 전문 신탁사·정비사업 전문가와 미리 상담
- 성남시 신도시정비과(031-729-3397~9)로 문의
이미 설명회를 열고 있는 단지들은 4월부터 본격 동의서 징구에 들어갑니다. 분당 2차 선도지구 지정은 경쟁이 치열할 테니 서두르는 것이 승리하는 길입니다.

5. 평가 점수 1점을 올리는 핵심 평가 항목 분석
국토교통부와 성남시가 제시하는 가이드라인을 정확히 이해해야 합니다. 분당 2차 선도지구 선정은 결국 ‘점수 싸움’입니다. 소수점 차이로 당락이 결정될 수 있다는 점을 명심해야 합니다.
- 주민 동의율 (가장 높은 배점): * 가장 변별력이 큰 항목입니다. 90% 이상의 압도적인 동의율을 확보하는 것이 기본 중의 기본입니다.
- 반대 세력을 설득하고 미거주 소유주들의 연락처를 확보하는 것이 실무진의 핵심 과제입니다.
- 정주 환경의 노후도: * 주차 공간 부족, 소방 활동의 어려움, 설비 부식 등 단지의 열악함을 객관적인 데이터로 증명해야 합니다.
- 통합 재건축 규모: * 단독 단지보다는 여러 단지가 힘을 합친 ‘통합 재건축’이 분당 2차 선도지구 선정에 훨씬 유리한 고지를 점합니다.
- 도시기능 활성화 기여도: * 공공기여(기부채납) 비율이나 주변 지역과의 연계성 등을 어떻게 제안하느냐가 평가단의 마음을 움직이는 포인트입니다.
6. 분당 2차 선도지구 신청 전 반드시 체크해야 할 리스트
단순히 동의서만 걷는다고 끝이 아닙니다. 분당 2차 선도지구 지정을 위해서는 철저한 사전 준비가 필요합니다.
- 준비위원회 조직의 전문성: 부동산, 법률, 설계 전문가가 포함된 정예 조직을 구성했는가?
- 투명한 정보 공유: 주민들에게 재건축 이후의 예상 분담금과 미래 가치를 투명하게 공유하여 신뢰를 쌓았는가?
- 갈등 관리 시스템: 단지 내 상가 소유주나 대형 평형 소유주와의 이해관계를 미리 조율했는가?
분당 2차 선도지구는 준비된 자들에게만 열리는 문입니다. 지금 우리 단지의 상황을 냉정하게 진단하고 부족한 점을 채워나가야 합니다.
7. 분당 2차 선도지구 지정 유력단지 예상과 강점

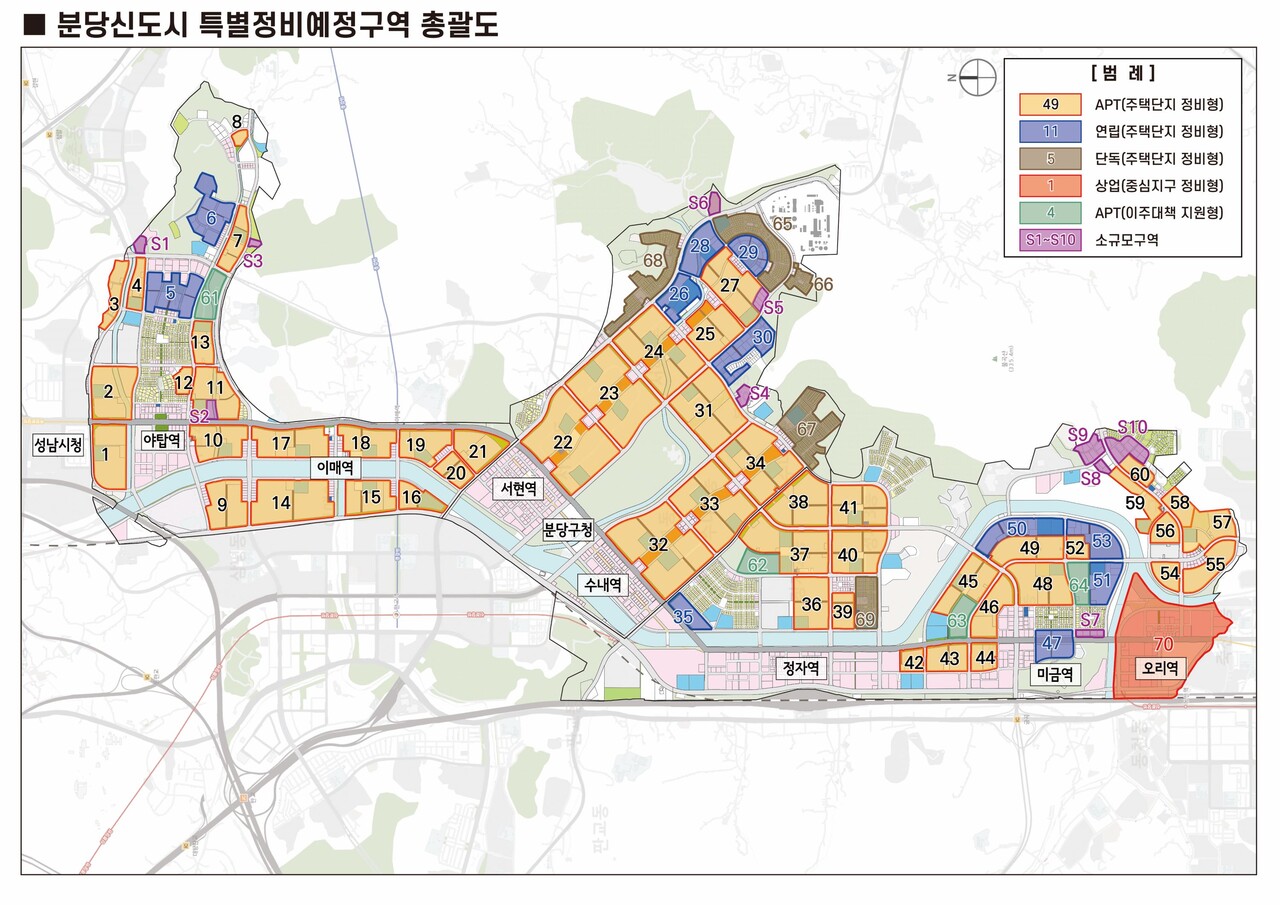

이번 2차에서 가장 주목받는 유력단지로는 수내동 파크타운(대림·롯데·삼익·서안, 총 3,028세대)과 서현 효자촌(현대·동아·임광·삼환, 총 2,722세대)이 꼽힙니다.
파크타운은 중앙공원 인접과 뛰어난 학군, 대지지분 균일성으로 사업성이 높아 주민들의 동의율이 빠르게 올라가고 있어요. 서현 효자촌은 서현역 초역세권이라는 입지 우위와 한국투자부동산신탁과의 협력으로 통합재건축 속도가 빠를 것으로 예상됩니다.
그 외 상록우성, 풍선효, 아름마을 풍림·선경·효성 등도 설명회를 열고 적극적으로 준비 중입니다. 분당 2차 선도지구 지정 유력단지는 입지와 주민 단합이 핵심 변수가 될 거예요.
Q1. 1차에서 탈락했는데 2차 지정을 위해 무엇을 가장 먼저 보완해야 할까요?
A1. 가장 먼저 주민 동의율을 다시 점검하세요. 1차 탈락 단지들의 대부분은 미세한 동의율 차이나 통합 재건축 논의 부족에서 고배를 마셨습니다. 인근 단지와의 통합 논의를 구체화하고 동의율을 95% 수준까지 끌어올리는 전략이 필요합니다.
Q2. 분당 2차 선도지구 지정 발표는 언제쯤인가요?
A2. 정확한 일정은 성남시의 공식 공고에 따라 변동될 수 있지만, 통상적으로 1차 지정 이후 약 1년 주기로 후속 절차가 진행됩니다. 지자체의 수정된 가이드라인이 발표되는 시점을 놓치지 않도록 주의 깊게 살펴야 합니다.
Q3. 분당 2차 선도지구 지정 후 분담금은 얼마나 될까요?
A: 단지별 용적률과 공공기여 수준에 따라 다르지만, 성남시가 주민 부담 완화 지원책을 마련 중이니 정확한 금액은 자문위원회 검토 후 확인하세요.
